愛勞渠高排渠黑臭水體治理項目工作手記

發布時間:2020-09-12

打印 | |   分享到:
0

項目概況

愛勞渠高排渠是岳塘區排洪、排污和農業灌溉的主要渠道,本次治理工程起點百畝湖下游,終點至東坪路現有愛勞渠高排渠(K2+680),總長2680米。本項目治理前淤塞嚴重,沿線大量違章建筑,而且很多地方被當地居民擅自傾倒雜物淤積,造成行洪受阻,水質惡化,為劣Ⅴ水質,整體水質較差,無重金屬污染。根據現場探勘及管網普查資料,愛勞渠高排渠污水主要來源于渠道兩側小區的生活污水。本次治理的主要目標是清淤納管,徹底清除渠道內長年沉積的淤泥,消除內源影響,同步建立污水主干管,收集沿線污水,并有組織將污水排放至城市污水管網。該工程治理后愛勞渠高排渠將變為生態清澈、休閑漫步的好去處,造福于當地人民群眾。

2020年項目建設目標

整體項目治理計劃于11月底完成,達到中央環保督察銷號的任務要求。

已完成進展情況

1、清淤截污工程

(1)全線清淤完成約96%;目前暗涵段只剩下約130m未清除,正在組織清淤;

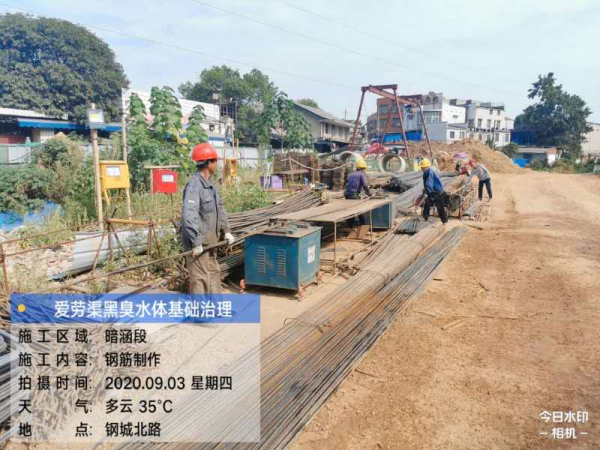

9

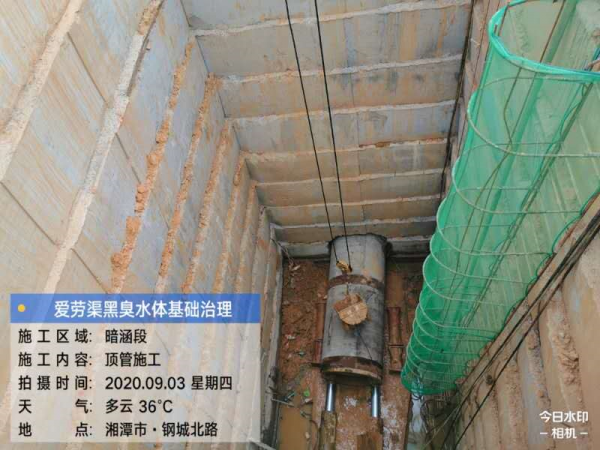

(2)全線截污干管完成97%;正在加緊實施暗涵頂管段截污干管施工(所有頂管井室已全部完成,橫跨渠道頂管已經完成);兩側居民區排污口完成高邊坡段西側支管接駁進入主干管,已完成48%工程量。

10

2、土石方工程

已經完成百畝湖-暗涵段土石方、K0+980-K1+740段土石方,完成總進度約88%,目前正在實施U型槽基礎開挖及樁基支護工程。

3、結構工程

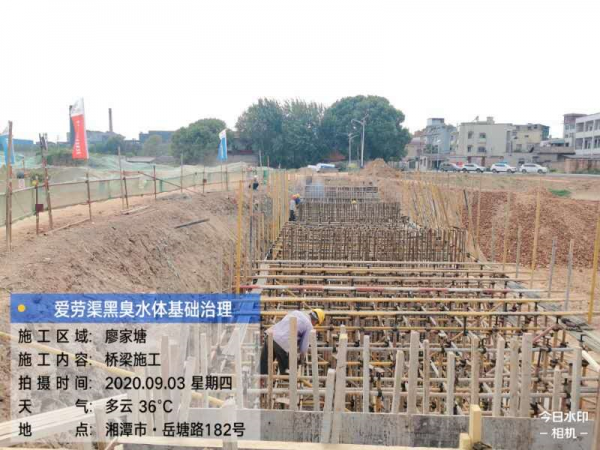

(1)全線2座主橋梁目前完成樁基和承臺、橋臺施工,3座小型橋梁正在實施中,已完成進度約46%;

11

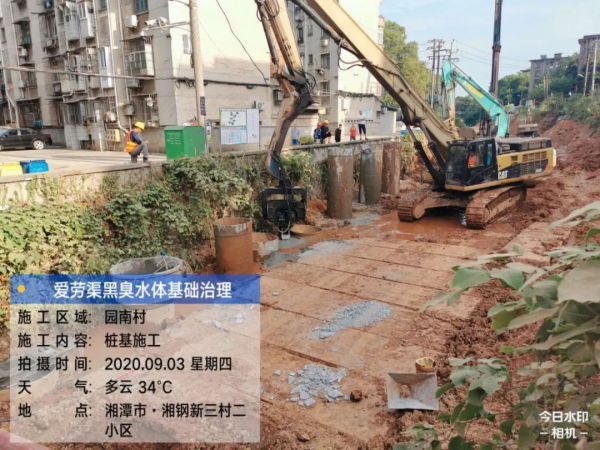

(2)U型槽基礎開挖完成30%,正在實施底板工程;

(3)高邊坡段支護樁已完成110根,約完成進度30%;

(4)鋼筋混凝土箱涵完成100%。

4、駁岸工程

12

(1)完成全線邊坡62%,護腳墻完成36%,綠化工程計劃11月實施;

(2)糧校段至尾段目前正在進行渠底回填;

(3)新建村道完成86%。

存在的困難和問題

(1)本項目現在正處于趕工狀態,夜間施工時周圍群眾反映較大,需要協調做好周邊群眾維穩工作;

(2)猛礦扣肉處西側架空線路及東側挑梁板拆除、三座小橋拆除需進行協調。

下階段的措施

(1)加強關鍵線路施工內容的進度,增加現場人員、機械、設備投入,合理安排施工工序,目前樁基段已投入2臺旋挖樁基施工,進一步確保樁基工程施工進度,暗涵頂管段投入2套頂管設備,確保9月底完成截污干管拉通;

(2)加強與街道、村委溝通聯系,提前做好沿線征拆協調工作,營造良好的外部施工環境;

(3)推進項目進度款審批流程,確保項目資金有序供應。同時保證農民工工資按時發放。

來源:集團工程管理部、集團黨政辦
